近年来,随(sui)着(zhe)电网(wang)(wang)公司、科(ke)研院所(suo)、供电企业对配电网(wang)(wang)接(jie)(jie)地(di)故(gu)障处理(li)的(de)(de)重视(shi),进一步推(tui)动了(le)故(gu)障快速(su)处置(zhi)技术的(de)(de)研发与(yu)应用(yong),涌现出来一批好的(de)(de)故(gu)障处置(zhi)方案。随(sui)着(zhe)《配网(wang)(wang)技术导则》、设(she)备(bei)配电【2019】64号等(deng)文件的(de)(de)颁布,小电流接(jie)(jie)地(di)选线(xian)装置(zhi)作为实现单相(xiang)接(jie)(jie)地(di)故(gu)障就(jiu)近快速(su)隔(ge)离,提升配电网(wang)(wang)单相(xiang)接(jie)(jie)地(di)故(gu)障处置(zhi)能(neng)力。
目前(qian)影响选线(xian)准确率的(de)原因很(hen)多,包括选线(xian)算(suan)法、选线(xian)装置(zhi)硬(ying)件、安装调试以及(ji)现场运(yun)维管理等方面(mian)。
DHHB作为(wei)小电流选线装(zhuang)置的(de)行业标(biao)准主要(yao)制(zhi)定(ding)者,结合对(dui)(dui)该领域30多年的(de)研究,将(jiang)针对(dui)(dui)影响选线准确率(lv)的(de)因素展开(kai)系列(lie)分析(xi),本期我们先分析(xi)选线安装(zhuang)调试的(de)常见问(wen)题:
01
施工
敷设电缆
1、敷(fu)设电缆时避免划伤电缆保护层,引(yin)发线芯损伤,造成短路(lu)采集不到零(ling)序电流(liu)或(huo)引(yin)发事(shi)故。

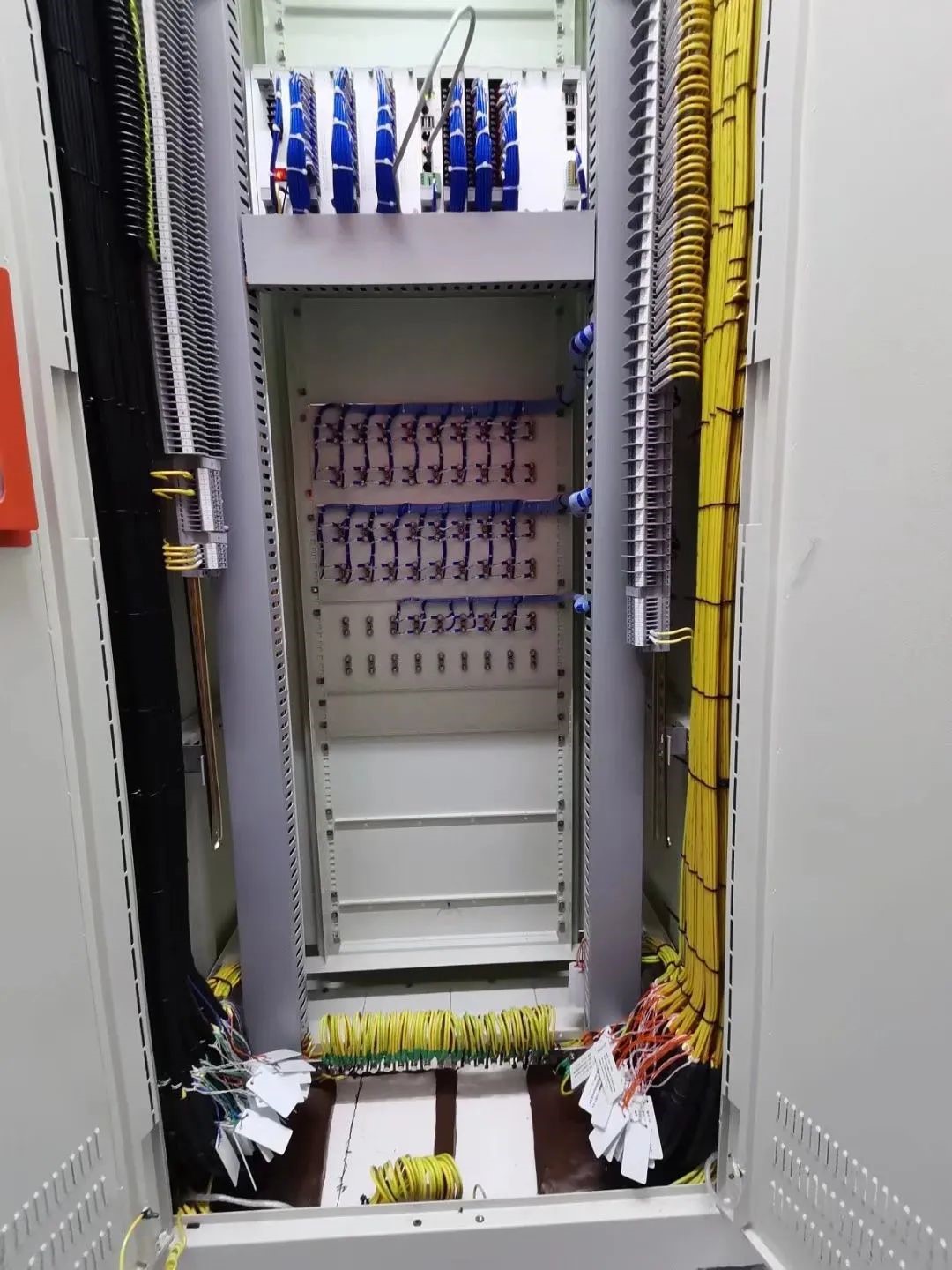

2、做好(hao)电缆屏蔽(bi)层的(de)可靠接地。如下图(tu)
3、敷设的(de)每条电缆(lan)做好(hao)标(biao)记(ji),以(yi)免误入间隔,造成线路不(bu)能(neng)对应。
安装零序CT
1、安装分体式(shi)零(ling)序CT时(shi),注意打(da)开零(ling)序CT时(shi)不(bu)要使(shi)对接(jie)接(jie)触面(mian)着(zhe)地,以(yi)免(mian)污染,使(shi)精度下(xia)降造成采集信息不(bu)准确。
2、安(an)装时(shi)一(yi)定要注意零序CT的安(an)装方向(xiang),一(yi)般(ban)安(an)装P1指向(xiang)母线侧(ce),注意极性。
3、电(dian)(dian)缆接地线没有回(hui)穿零序(xu)CT,导致采集的电(dian)(dian)流很小(xiao)或(huo)者采集不到,造成选线准确率(lv)下降。
02
设备联调
零序CT、PT接线(xian)及(ji)屏内配线(xian)
1、注(zhu)意(yi)零序CT接线时N端(duan)必须可靠接地(di),注(zhu)意(yi)极性(xing)。
2、配屏(ping)时注意(yi)零(ling)序CT、PT极性(xing),防止极性(xing)接反。
3、注意合成零序电流时要并联。
4、注意与其他设备共用零序电流时要串联(lian)。
5、防(fang)止零(ling)序CT二(er)(er)次开路,零(ling)序PT二(er)(er)次短路。
03 接线
校线
认真核对各间隔(ge)电缆,使设(she)置与实际一一对应。
设置参数
校验、核查,使设置与实际一一对应。
核(he)查CT、PT变(bian)比(bi)。
检(jian)查设备各项(xiang)参数采(cai)集(ji)数据
检查各采集数(shu)据正常且与实(shi)际一一对(dui)应。
04 试验
继保加量试验
继保加量试验时,切记零序电流、电压极性。
05 通(tong)讯
后台对点
使(shi)设置(zhi)参数与后台通(tong)道一一对应,防止串道,造成准(zhun)确(que)率下降
